光伏板清掃的報價沒有固定標準,核心取決于清掃方式(人工/機械/機器人)、項目規模、污染程度、現場環境四大核心因素,同時會受地域、服務頻次、附加需求(如巡檢、補水)等影響。以下是詳細的報價邏輯、分類報價范圍及影響因素拆解,可根據實際項目匹配參考:
一、核心報價邏輯:按“清掃方式”劃分,成本差異顯著

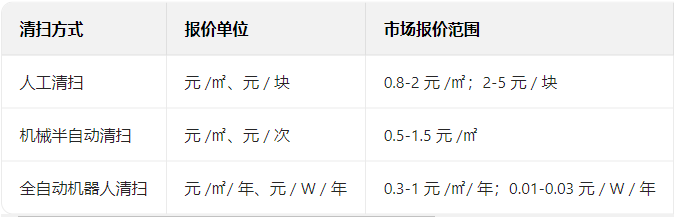

不同清掃方式的設備投入、人力成本、效率差異極大,是報價的核心決定因素。目前主流報價模式分為人工清掃、機械(半自動)清掃、全自動機器人清掃三類,具體如下:
二、不同場景下的具體報價參考(2024年市場行情)
1. 人工清掃:小項目為主,靈活但效率低
- 報價形式:多按“單次清掃面積”或“單塊光伏板”報價,若長期合作(如每月1次)可按“年包價”優惠10%-20%。
- 具體案例:
- 屋頂工商業光伏(1萬㎡,污染輕):單次報價1-1.5元/㎡,總成本1-1.5萬元;
- 小型地面電站(5MW,約2萬塊板,污染中等):單次報價3-4元/塊,總成本6-8萬元;
- 高傾角屋頂(如30°以上,需安全防護):加價20%-30%,報價1.5-2元/㎡(含安全帶、腳手架成本)。
- 注意:人工清掃受地域工資影響大,如西北、華北人工成本低(0.8-1.2元/㎡),長三角、珠三角高(1.2-2元/㎡)。
2. 機械半自動清掃:中型項目性價比之選
- 設備類型:主要用“半自動滾刷清掃機”(需1人駕駛/推送,可覆蓋多塊板)、“便攜式電動清洗機”(適合屋頂)。
- 報價形式:按“單次清掃面積”或“項目包次”報價,設備通常由服務商提供,不額外收設備費。
- 具體案例:
- 20MW地面電站(約8萬塊板,地形平緩):單次報價0.8-1.2元/㎡,總成本(按20MW≈13萬㎡算)10.4-15.6萬元;
- 農光互補電站(作物遮擋多,需調整機械路徑):加價10%-15%,報價1-1.5元/㎡。
3. 全自動機器人清掃:大型項目長期劃算
- 報價形式:分“租賃模式”和“采購+運維模式”,前者適合短期合作,后者適合長期(5年以上)電站。
- 租賃模式:按“年/㎡”或“年/W”報價,服務商負責機器人運維、充電、故障維修;
- 案例:100MW沙漠電站(污染重,需每月2次清掃):年報價0.6-0.8元/㎡(約80萬㎡,年總成本48-64萬元),或0.02-0.025元/W/年(年總成本20-25萬元)。
- 采購+運維模式:先采購機器人(單臺1-3萬元,按10MW需50-80臺算,設備成本50-240萬元),再付年度運維費(設備總價的5%-10%);
- 優勢:長期(5年以上)成本比租賃低30%-40%,適合自有電站長期運營。
三、關鍵影響因素:這些細節會讓報價“上下浮動”
1. 污染程度(核心加價項)
- 輕度污染(如華東屋頂,月積灰<1mm):基礎報價,無加價;
- 中度污染(如華北地面,月積灰1-3mm,含少量鳥糞):加價10%-20%;
- 重度污染(如西北沙漠/戈壁,月積灰>3mm,含沙塵、油污):加價30%-50%(需用高壓噴淋+滾刷,耗材成本增加)。
2. 現場環境(地形/水源/氣候)
- 地形:平地無加價;山地(坡度>15°)加價20%-30%(人工/機械難度增加);漁光互補(水上作業)加價40%-50%(需防水設備、船只輔助);
- 水源:若電站無自來水(如沙漠),需額外算“運水成本”(10-20元/噸,按每萬㎡需5-10噸水算,單次加50-200元/萬㎡);
- 氣候:冬季(-10℃以下,需融冰)加價20%-30%(用加熱滾刷);雨季(如華南,需雨后及時清掃)可按“按次計費”(比定期清掃便宜10%)。
3. 服務頻次與周期
- 單次清掃:報價比較高(人工/機械單次上門成本高);
- 定期清掃(如每月1次、每季度2次):按年包價,比單次累計便宜15%-30%;
- 應急清掃(如沙塵暴后、鳥糞爆發):加價50%-100%(需緊急調配人力/設備)。
4. 附加需求
- 清掃+巡檢(檢查板裂、接線盒故障):加價30%-50%(需配備光伏檢測設備);
- 高空作業(如屋頂高度>10m):加價20%-40%(需吊車、高空作業證);
- 環保要求(如禁用化學清潔劑,需用生物降解劑):加價10%-15%(耗材成本高)。
四、報價流程建議(避免踩坑)
1. 明確需求:先確定電站規模(MW/㎡)、位置(地形/水源)、污染情況(拍照或提供歷史發電數據,積灰會導致發電效率下降5%-30%)、期望清掃頻次;
2. 邀請踏勘:讓2-3家服務商現場踏勘(重點看地形、板傾角、水源距離),避免“遠程報價”與實際不符;
3. 對比報價細節:不僅看總價,還要看“是否含耗材(清潔劑/水)、是否含設備維修、應急清掃是否額外收費”;
4. 長期合作議價:若簽訂1年以上合同,可要求降價10%-20%,或免費增加1-2次巡檢服務。
總結
光伏板清掃報價的核心是“按需匹配”:小項目(<10MW)優先選人工/半自動,報價0.8-2元/㎡;大項目(>50MW)優先選全自動機器人,年報價0.3-1元/㎡或0.01-0.03元/W;高污染/復雜地形項目需在基礎報價上疊加20%-50%的環境加價。最終報價需結合現場踏勘結果,建議多對比2-3家服務商,重點關注服務性價比而非單純低價。
